そうなると問題となるのが輸送能力だ。現在、平日1日あたりの運行本数は、京成が119本(うちスカイライナーが41本)、JRが54本(うち成田エクスプレスが27本)だが、国交省は2023年度に1日8.3万人だった鉄道利用者(JR・京成)が、2035年度に13万人、2042年度に15万人に達すると予測しており、輸送力の抜本的増強が急務だ。
成田空港会社が実施した2024年 成田国際空港アクセス交通等実態調査によれば、アクセス交通機関のシェアは鉄道が56%、バスが24%、自家用車・タクシー・レンタカーが17%だ。JRと京成に絞ればシェアは34%対66%で、概ね運行本数の比率と符合している。
一方、成田エクスプレスとスカイライナーのシェアは42%対58%。成田エクスプレスは所要時間で劣るが、東京、横浜、新宿など主要ターミナルに乗り入れる利便性で健闘していると言えよう。京成としてはスカイライナーの輸送力増強を図るとともに、対JR、特に有料特急利用のシェアを高めることが目標になる。
次期スカイライナーは
8両から9両へ長編成化か

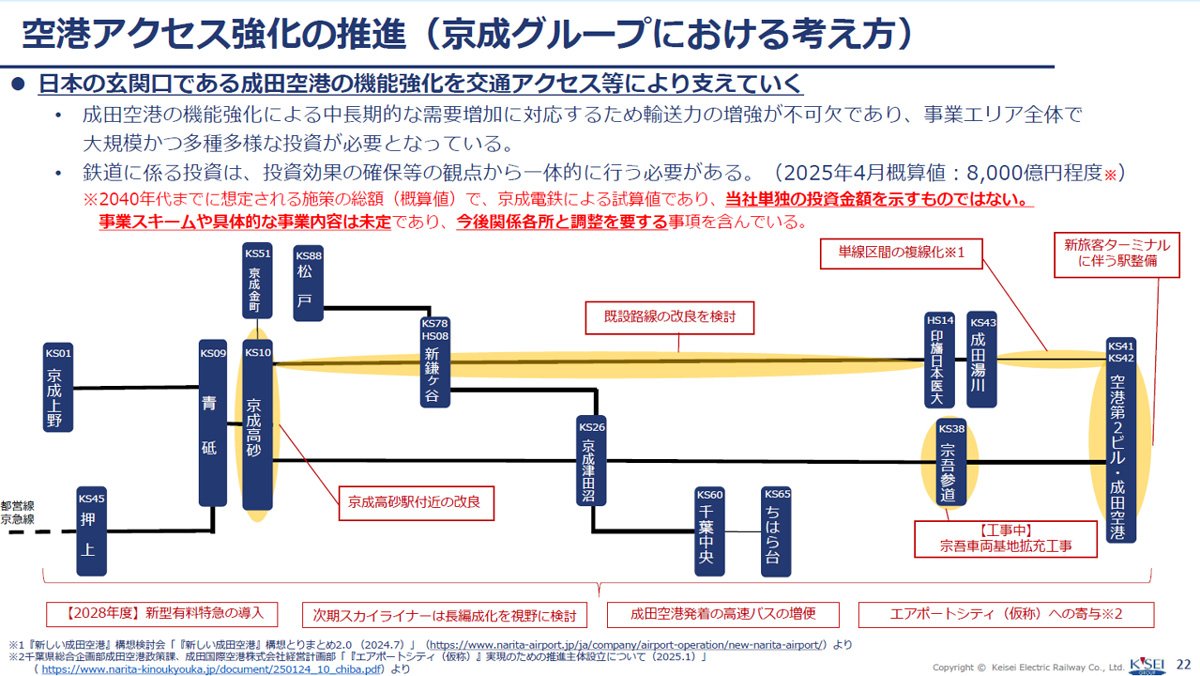

そこで登場するのが「次期スカイライナーの検討」「新型有料特急の導入」「成田空港周辺の単線区間の複線化」だ。順番に見ていこう。
まずは次期スカイライナーだ。「D2プラン」は、段階的に増えていく空港輸送の需要増加への対応策として、「次期スカイライナー車両の整備について検討」し、「その際、長編成化(現在は8両)を含めた輸送力増強を視野に入れる」としている。
現行スカイライナー「AE形」は2010年、成田空港線(成田スカイアクセス線)開業に合わせ、最高速度時速160キロ運転が可能な車両として登場した。運用開始から15年で「次期」は早いように感じるかもしれない。
しかし、先代「AE100形」のスカイライナー運用は1990年から2010年の20年(他種別に転用した後、2016年に引退)であり、2030年代のデビューを想定すれば順当だ。そのため、現行車両への増結ではなく、新型車両の導入に合わせて長編成化を図るようだ。
